Ressourcenplanung (Verfügbarkeit) in Project 2013

Diskutiere und helfe bei Ressourcenplanung (Verfügbarkeit) in Project 2013 im Bereich Microsoft Office im Windows Info bei einer Lösung; Hallo liebe Project-Nutzer, ich muss zugeben, dass ich noch kein Project Experte bin und daher weiß ich nicht, ob meine Frage ganz einfach zu... Dieses Thema im Forum "Microsoft Office" wurde erstellt von MargoHx, 3. November 2017.

  1. MargoHx
    MargoHx Gast

    Ressourcenplanung (Verfügbarkeit) in Project 2013


    Hallo liebe Project-Nutzer,



    ich muss zugeben, dass ich noch kein Project Experte bin und daher weiß ich nicht, ob meine Frage ganz einfach zu beantworten ist –ich die Antwort nur noch nicht kenne, oder aber doch etwas komplexerer Natur ist und nicht so leicht zu beantworten ist… In beiden Fällen hoffe ich aber auf Euer Wissen und hilfreiche Tipps zur Problemlösung.

    Ok, worum geht es: Ich möchte in Project 2013 eine Ressourcenplanung vornehmen UND diese in Form von Berichten darstellen bzw. die Möglichkeit finden, bestimmte Sachverhalte zu veranschaulichen (Tabelle, Grafik, Form ist eigentlich egal. Hauptsache, dass die gesuchten Informationen angezeigt werden).



    Die Angaben:


    • Ich habe eine Anzahl an Projekten (ein Projekt = ein Vorgang in Project)


    • Ich habe eine Anzahl an Mitarbeitern, die teilweise, zu verschiedenen Anteilen, an mehreren Projekten (=Vorgänge) mitarbeiten (ein Mitarbeiter = eine Ressource; Anteilig in % den Projekten=Vorgängen zugeteilt)


    • Die Mitarbeiter sind auch in Gruppen = Abteilungen/ Aufgabenbereiche aufgeteilt


    • Die Projekte (Vorgänge) haben eine definierte Dauer (=Anfang und Ende)




    Jetzt möchte ich folgende Informationen darstellen:


    1. Auslastung der einzelnen Ressource: Wer (Ressource) arbeitet zu welchen Anteilen (%) an welchen Projekten (Vorgänge) und wann (Zeitachse mit Monaten)


    2. Auslastung der Ressourcen-Gruppe (Mitarbeiter einer Abteilung): Wer (Ressource) arbeitet zu welchen Anteilen (%) an welchen Projekten (Vorgänge) und wann (Zeitachse mit Monaten), um zu sehen wer zum Zeitpunkt X verfügbar wäre.


    3. Besetzung des Projekts (Vorgang): Welche Aufgabenbereiche werden von wem (Ressource) erledigt. Welche sind unbesetzt. Auch hier eine Einteilung mit Zeitachse.



    Habt Ihr eine Idee, wie ich eine der Aufgaben lösen könnte?

    Für Eure Hilfe und Bemühungen bereits an dieser Stelle herzlichen Dank!



    Allerbeste Grüße

    Margo

  2. Barbara Henhapl Win User

    Ressourcenplanung (Verfügbarkeit) in Project 2013

    Hallo Margo,

    wenn ich das richtig verstehe, gibt es im Sinne von Projekt EIN Projekt mit verschiedenen VORGÄNGEN, wobei ein Vorgang ein Projekt im Sinne des Unternehmens repräsentiert.

    Zu Frage 1:

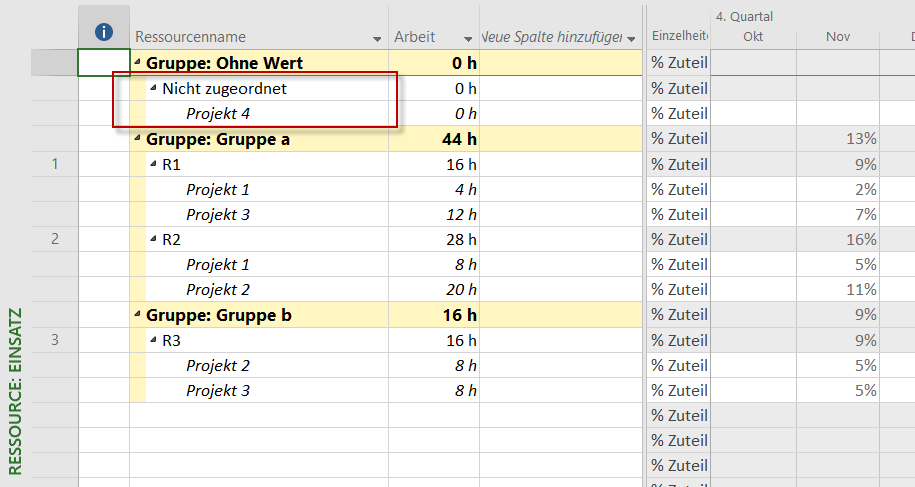

    Die Ansicht "Ressource: Einsatz" kann das zeigen. Dazu mit der rechten Maustaste in das Grid klicken und statt Arbeit "Prozentuale Zuteilung" anzeigen und die Skalierung auf Monat setzen.


    [​IMG]


    Frage 2:

    In der Ansicht "Ressource: Einsatz" kann nach der Ressourcengruppe gruppiert werden. Die Gruppierungen stehen auf der Resgisterkarte "Ansicht" zur Verfügung.


    [​IMG]


    Frage 3:

    Auch Vorgänge ohne Zuordnungen können in der Ansicht "ressource: EInsatz" angezeigt werden. Leider nicht mit Zeitphasenwerten - die gibt es ohne Zuordnungen nicht.


    [​IMG]


    Hilft das weiter?

    Viele Grüße

    Barbara Henhapl
  3. Leo_L Win User

    Ressourcenplanung (Verfügbarkeit) in Project 2013

    Hallo Margo,

    danke für deine Antwort.



    Ich möchte dich dazu bitten (Fragen zu Project), dich an unsere Kollegen vom

    TechNet
    zu wenden.





    Bei anderen Anliegen helfe ich gerne weiter.



    Gruß

    Leo
  4. Barbara Henhapl Win User

    Cachestatus falsch

    Hallo,

    leider will auch Project 2010 "erfahren", wann der Server mit dem Einchecken fertig ist und muss dafür noch aktiv sein.

    Ohne SharePoint ist mir nichts bekannt. Mit Sharepoint Foundation lassen sich Aufgabenlisten mit Project synchroonisieren, aber eine unternehmensweite Ressourcenplanung ist damit zum Beispiel nicht möglich.

    Gruß

    Barbara
  5. Barbara Henhapl Win User

    Microsoft Project

    Hallo,

    sorry, mit den Anforderungen bleibt nur, zwischen Vorgangsarten zu wechseln. Also mit Fester Dauer planen, aber beim Ändern der Dauer zuerst auf Feste Arbeit stellen, Dauer/Ende ändern und dann auf Feste Dauer zurückändern.

    Wenn bei Fester Dauer die Dauer geändert wird, verhält sich Project wie bei Fester Einheit. In Microsoft

    Project: Vorgangsarten - der Einfluss auf Ressourcenplanung
    gibt es unten ein Kurzzusammenfassung Ändern des Wertes, der als "Fest" gewählt ist.

    Viele Grüße

    Barbara
  6. Dan_Av Win User

    MS Project - Ressourcenplanung

    Hallo Prödel,

    konnte dir Barbaras Erklärung weiterhelfen?

    Bei weiteren Fragen, sollte Barbara deine künftigen Beiträge nicht sehen, kannst du auch eine Anfrage in den

    TechNet Support
    schreiben. Dort wird Project auch unterstützt.

    MfG
  7. User Advert


    Hi,

    willkommen im Windows Forum!
Thema:

Ressourcenplanung (Verfügbarkeit) in Project 2013 - Microsoft Office

Die Seite wird geladen...

Ressourcenplanung (Verfügbarkeit) in Project 2013 - Similar Threads - Ressourcenplanung Verfügbarkeit Project

Forum Datum

Project Professional 2013

Project Professional 2013: Hallo, ich besitze einen Lizenzcode für MS Project Pro 2013. Durch den Wechsel meines PC verfüge ich nicht mehr über das Programm. Die Lizenz wurde online erworben, einen Datenträger mit der...
Microsoft Office 29. Juni 2022

Ressourcenplanung MS Project 2016 Standard

Ressourcenplanung MS Project 2016 Standard: Guten Tag, da ich leider keine passenden Informationen gefunden habe, versuche ich es über diesen Weg. Ich nutze MS Project 2016 Standard für die Projektplanung. Nun wollte ich hierüber...
Microsoft Office 28. September 2018

MS Project 2013

MS Project 2013: Seit 2017 nutze ich MS Project 2013, und möchte dieses Programm auf meinem neuen Surface Book 2 weiter nutzen. Doch leider besteht derzeit keine Möglichkeit, das Setup-Programm aus dem Internet zu...
Microsoft Office 16. Juni 2018

Project 2013 Standard

Project 2013 Standard: Hallo, finde leider meine Project Standard 2013 cd nicht mehr. Benötige Download Link für Volumenlinzenz. Besten Dank im Voraus, mfg Josef Rieder
Microsoft Office 7. März 2018

Ressourcenplanung MS Project

Ressourcenplanung MS Project: Hallo zusammen! Ich habe kein passendes Thema in der Community gefunden, deshalb frage ich selbst nach. Es geht dabei um die Ressourcenplanung in MS Project. Folgendes Problem: In einem...
Microsoft Office 17. Juli 2017

MS Project - Ressourcenplanung

MS Project - Ressourcenplanung: Hallo liebe Community, ich bin ein absoluter Einsteiger in MS Project und habe eine hoffentlich einfach zu lösende Frage an euch. Vorab ein paar Grunddaten: Ich arbeite mit dem Programm MS...
Microsoft Office 29. April 2017

MS Project 2013

MS Project 2013: Hallo, seit einpaar Tagen kämpfe ich mit dem Gantt-Diagramm. Ich möchte, dass der Balken-Rollup automatisch dargestellt wird. Allerdings werden dann die Balken, die nah aneinander liegen...
Microsoft Office 9. November 2016
Ressourcenplanung (Verfügbarkeit) in Project 2013 solved
  1. Diese Seite verwendet Cookies, um Inhalte zu personalisieren, diese deiner Erfahrung anzupassen und dich nach der Registrierung angemeldet zu halten.
    Auf dieser Website werden Cookies für die Zugriffsanalyse und Anzeigenmessung verwendet.
    Wenn du dich weiterhin auf dieser Seite aufhältst, akzeptierst du unseren Einsatz von Cookies.
